2019年12月31日,寒冬腊月,新乡市气温已达零下9度。然而卫滨区解放路街道崇信社区新市场及周边小区的业主们,还在为这个冬天能不能通上暖气,四处奔波求助。

早上9点,记者来到新市场周边其中的一个小区,鼎新苑小区。二十几位大爷大妈带着记者看了小区里已经铺设好的暖气管道,还有建设好的转换站。他们告诉记者原定今年冬季能供上暖的工程搁置一个多月了,他们找了相关单位,相关部门,几方协调,还是没个结果。

去年已交钱等着今年冬天通暖

家住鼎新苑小区4号楼张国敏,今年67岁,她告诉记者,去年崇信社区发布惠民暖气改造工程。“当时提到这个惠民工程,大家伙都很高兴。之前的老取暖方法,又不安全又污染环境。街坊邻居都积极交钱了。”她家在2018年7月1日,按每平方米120,交了16800多元暖气初装费。同住该小区4号楼的刘燕说,她家交了15360元。也在供暖改造范围的新乡市人民医院家属楼的张付德,去年也交了暖气初装费。


张国敏告诉记者,这一片属于新乡市老城区,老旧小区,这个暖气改造范围比较大,涉及好几个小区,包括金秀小区、鼎新苑小区、姜南小区以及邮政、联通、人民医院的家属院,至少3000多户居民,而且小区里住的大部分是退休的老年人。

寒冬已至工程即将通暖却停滞了

张国敏告诉记者,2018年开始建转换站,铺设管道。2018年冬天由于时间太紧,工程没有铺完,没能供暖。2019年一直在施工,工程进展的也很快。然而就从11月以后,工程却没有了动静。

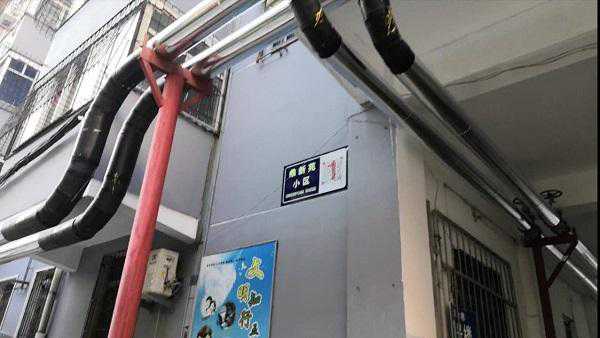

楼栋间铺设好的暖气管道

几番追问得知,施工方要给转换站接电,因为转换站建在了改造范围内其中一家房地产开发商的地面上,按该开发商与供电局的协议是,需要走开发商的变电站通电。但供暖要用电,电费谁先垫付出了问题。业主代表刘女士告诉记者一个采暖季下来,大概需要10万元的电费,热力公司让开发商垫付,供暖季结束给其结算。开发商不同意。热力公司称他们是央企,财务制度就是这样,不对私营企业先行垫付资金。

多方协调一个月仍无进展

寒冬已至,工程事关是3000多户居民冬季取暖问题,记者立即联系相关方了解情况。

崇信社区的一位工作人员介绍称,施工过程中遇到问题,社区一直积极协调。了解到这一问题后,他们多次联合解放路办事处、社区、居民代表、华电热力、新市场开发商、施工队各方开了协调会,然而关于通电这个问题还是没达成一致意见。

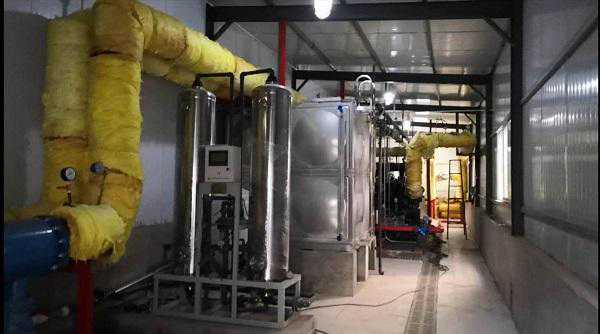

等待通电的转换站

参与协调会的居民代表称,在11.19日协调会上开发商同意把电费降到华电热力要求的0.61每度。然而,华电热力想先用电,后付钱。当场开发商就不同意,称没有垫付能力。让施工队垫付,施工队也不同意。华电公司的代表称,他们是央企,就是这样经营的。

其中一位居民代表称,暖气初装费收了将近600万元,“没想到10万元的电费,华电热力都不垫付,经营制度重要,就不管我们老百姓冬天的死活了。找到区里说他们也协商不了,我们还能找谁?”
